钢板桩施工方案


拉森钢板桩主要用于基坑的临时挡土支护和止水,为了达到施工的有效性故需要对其做外观检验,以减少打桩过程中的困难。

外观检验包括表面缺陷、长度、宽度、厚度、端头矩形比、平直度和锁口形状等内容。检查中要注意:
① 对打入钢板桩有影响的焊接件应予以割除;
② 有割孔、断面缺损的应予以补强;
③ 若钢板桩有严重锈蚀,应测量其实际断面厚度,以便决定在计算中是否需要折减。

原则上要对全部钢板桩进行外观检查,对不符合要求的钢板桩需进行矫正。

装卸钢板桩宜采用两点吊。吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。吊运方式有成捆起吊和单捆起吊、钢筋捆扎、专人指挥。钢板桩堆放的顺序、位置、方向和平面布置应考虑到以后的施工方便,并按型号、规格、长度施工部位分别堆放,堆放的高度不宜超过2M。

施工工艺流程:基线确定-> 定桩位-> 钢板桩施打-> 围檩、拉杆、角撑-> 其他施工。

操作方法

1、基线确定:施工员的在基坑边龙门架上定出轴线,留出以后施工需要的工作面,确定钢板桩施工位置。
2、定桩位。按顺序标明钢板桩的具体桩位,洒灰线标明。
3、钢板桩施打。一般采用单独打入法,即吊升第一支钢板桩,准确对准桩位,振动打入土中。再吊第二支钢板桩,卡好企口,振动打入土中,如此重复操作,直至基坑钢板桩帷幕完成。钢板桩施打时,由于钢板桩制作本身的误差、打桩时的偏差、施工条件的限制,使帷幕的实际长度无法保证按钢板桩标准宽度的整数倍,故此钢板桩帷幕最终封闭合拢有相当难度。调整的办法,一般有采用异形钢板桩来闭合或通过调整帷幕轴线用标准桩实现闭合。
4、如出现部分钢板桩长度不足,可采用焊接接长,一般用鱼尾板焊接法。接长时避免相邻两桩接头在同一深度,接头位置应错开1M以上,且宜间隔放置打桩。
5、围檩、拉杆、角撑是为了加强钢板桩墙的整体刚度,沿钢板桩墙全长设置围檩,围檩用槽钢或角钢组成,通过拉杆固定于原已打好的钢管锚杆上,拉杆由两根Φ25钢筋组成,焊接于钢管锚杆上。如遇较深基坑为稳妥起见,在钢板桩墙五个转角上另用槽钢或角钢做角撑。
6、工程完毕后即进行钢板桩的拔除,我们一般采用机械手桩机拔除,即利用机械手的振动锤产生的强迫振动扰动土质,破坏钢板桩周围土的粘聚力以克服拔桩阻力,依靠附加起吊的作用将桩拔除。钢板桩拔除后留下的桩孔,必须即时做回填处理,回填一般用挤密法或填入法,所用材料为中砂。





HSW工法

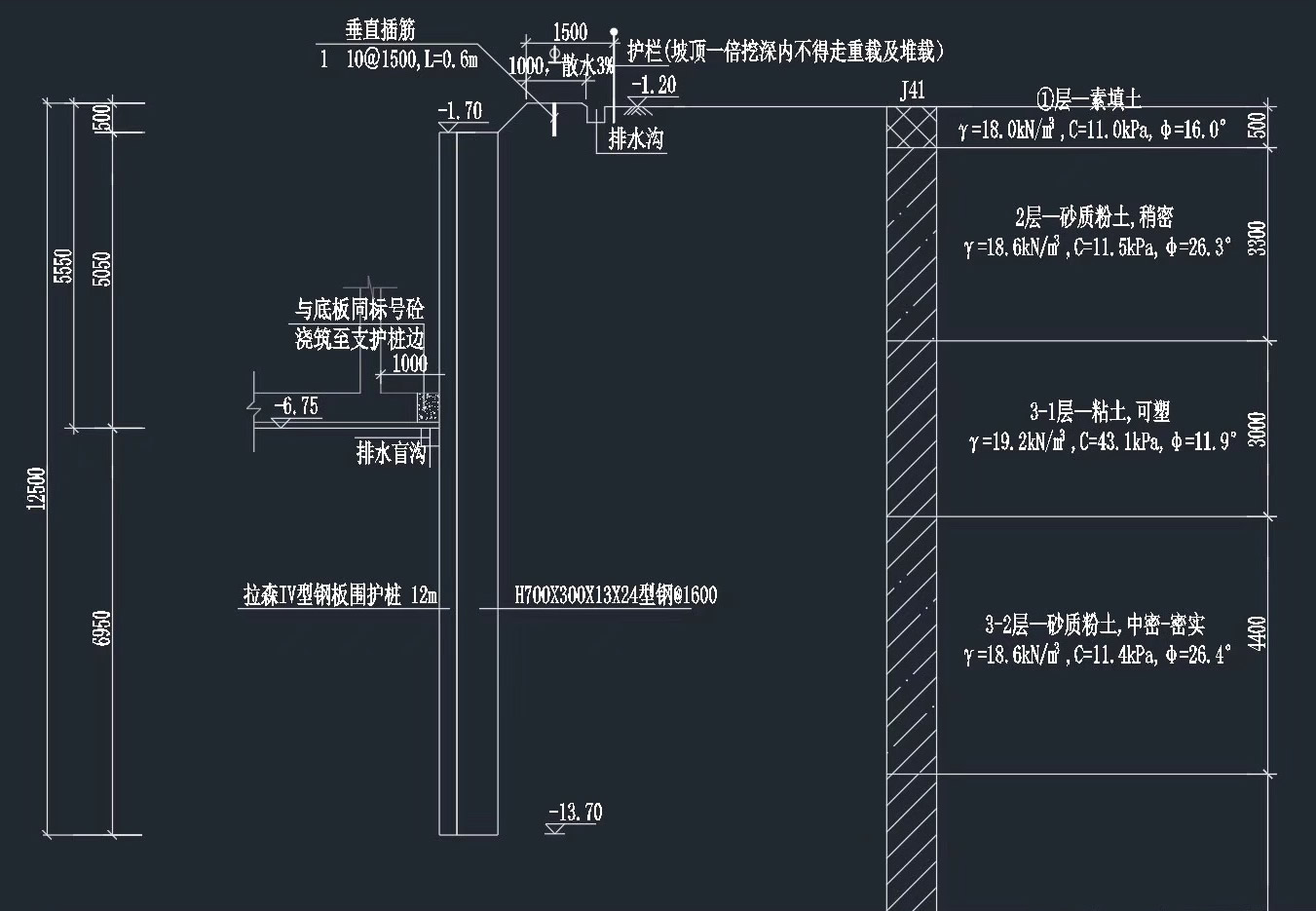

    HSW工法为新型施工方案,采用拉森钢板桩及H型钢组合施工,广泛应用与土建的大跨度无法做钢支撑加固的深基坑围堰,适合基坑开挖深度6米以内,具体工程应用根据土质及深度计算。

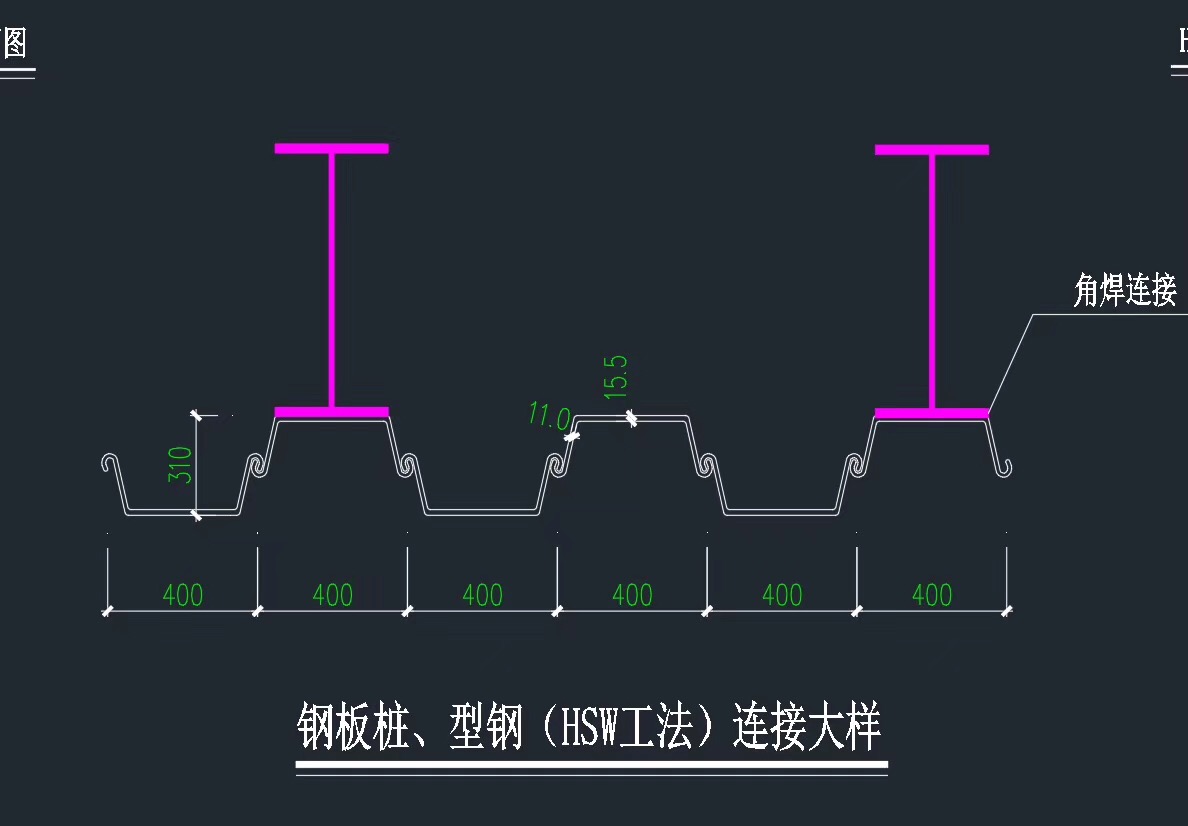

      HSW工法平面图                                                  HSW工法剖面图
