钢板桩施工过程中的质量怎么控制
作者:南京地势坤建设工程有限公司
发布日期:2022-10-22 17:57
浏览次数:
钢板桩在拼接的时候,两端钢板桩要对正顶紧夹持于牢固的夹具内施焊,要求两钢板桩端头间缝隙不大于3mm,断面上的错位不大于2mm,那么,钢板桩施工过程中的质量怎么控制。

钢板桩施工过程中的质量怎么控制
对组拼的钢板桩两端要平齐,误差不大于3mm,钢板桩组上下一致,误差不大于30mm,全部的锁口均要涂防水混合材料,使锁口嵌缝严密。
为保证插桩顺利合拢,要求桩身垂直,并且围堰周边的钢板数要均分,为保证桩身垂直,于第一组钢板桩设固定于围堰支撑上的导向木,顺导向木下插,使第一组钢板桩桩身垂直,由于钢板桩桩组上下宽度不完全一致,锁口间隙也不完全一致,桩身仍有可能倾斜,在施工中加强测量工作,发现倾斜,及时调整,使每组钢板桩在顺围堰周边方向及其垂直方向的倾斜度均不大于5‰;
同时为了使围堰周边能为钢板桩数所均分,事先在围堰导梁上按钢板桩组的实际宽度画出各组钢板桩的位置,使宽度误差分散,并在插桩时,据此调整钢板桩的平面位置,使误差不大于±15mm,当仍有困难时,将合龙口两边各几组钢板桩不插到河床,在悬挂状态下进行调整。
在无法顺利合拢时,则根据合拢口的实际尺寸制造异形钢板桩合拢如图。但要控制异形钢板桩上下宽度之差不超过桩长的2%。

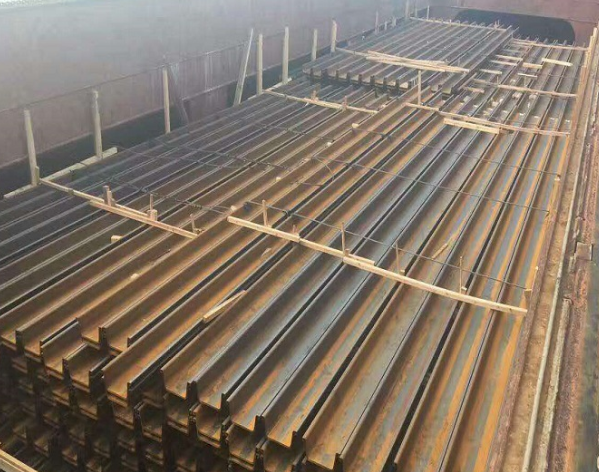

在使用拼接接长的钢板桩时,钢板桩的拼接接头不能在围堰的同一断面上,而且相邻桩的接头上下错开至少2m,所以,在组拼钢板桩时要预先配桩,在运输、存放时,按插桩顺利堆码,插桩时按规定的顺序吊插。
在进行钢板桩的插打时,当钢板桩的垂直度较好,一次将桩打到要求深度,当垂直度较差时,要分两次进行施打,即先将所有的桩打入约一半深度后,再第二次打到要求的深度。
钢板桩的特点主要有哪些
1、保障施工过程的安全可靠性,为施工全程起到了指导性作用;
2、提供数据上的支持,指导钢板桩正确生产施工;
3、同时可提前做好预防措施吗,保证基底开挖的防水要求;
4、决定施工进度及质量。
钢板桩因地制宜,科学组织施工,提高生产效率,在保障安全的前提下,加快施工进度,提高围护质量。
